Стоимость проекта

Универсальная смета для работ, материалов и проектов

Разделите проект на понятные позиции и увидьте, из чего складывается стоимость. Смета в Excel помогает сопоставить объём, цену и итог, а затем проверить, что изменилось при закупке и выполнении работ.

Попробовать
Макет выставочного стенда, образец печати, плёнка и монтажные элементы
Макет выставочного стенда, образец печати, плёнка и монтажные элементы
Сопоставимые условия

Как сравнить предложения подрядчиков на одинаковый объём

Сравнивайте итог за один и тот же результат, включая доставку и обязательные дополнения. В учебном заказе нужны 20 одинаковых полок для мастерской. Подрядчик А предлагает полку за 2 400 ₽ с доставкой, подрядчик Б — за 2 250 ₽, но добавляет 4 000 ₽ за перевозку. В обеих ценах уже учтены все предусмотренные примером начисления; дополнительный налог сверху и резерв не применяются.

Перенесите предложения в одинаковые колонки и сначала сверьте комплектацию, количество и место доставки. У Б дешевле отдельная полка, однако сопоставимый заказ обходится на 1 000 ₽ дороже. Если в одном предложении неизвестна стоимость подъёма или крепежа, оставьте вопрос открытым: пустая клетка ещё не означает бесплатную услугу. Условия и дату предложения удобно хранить рядом с ценой.

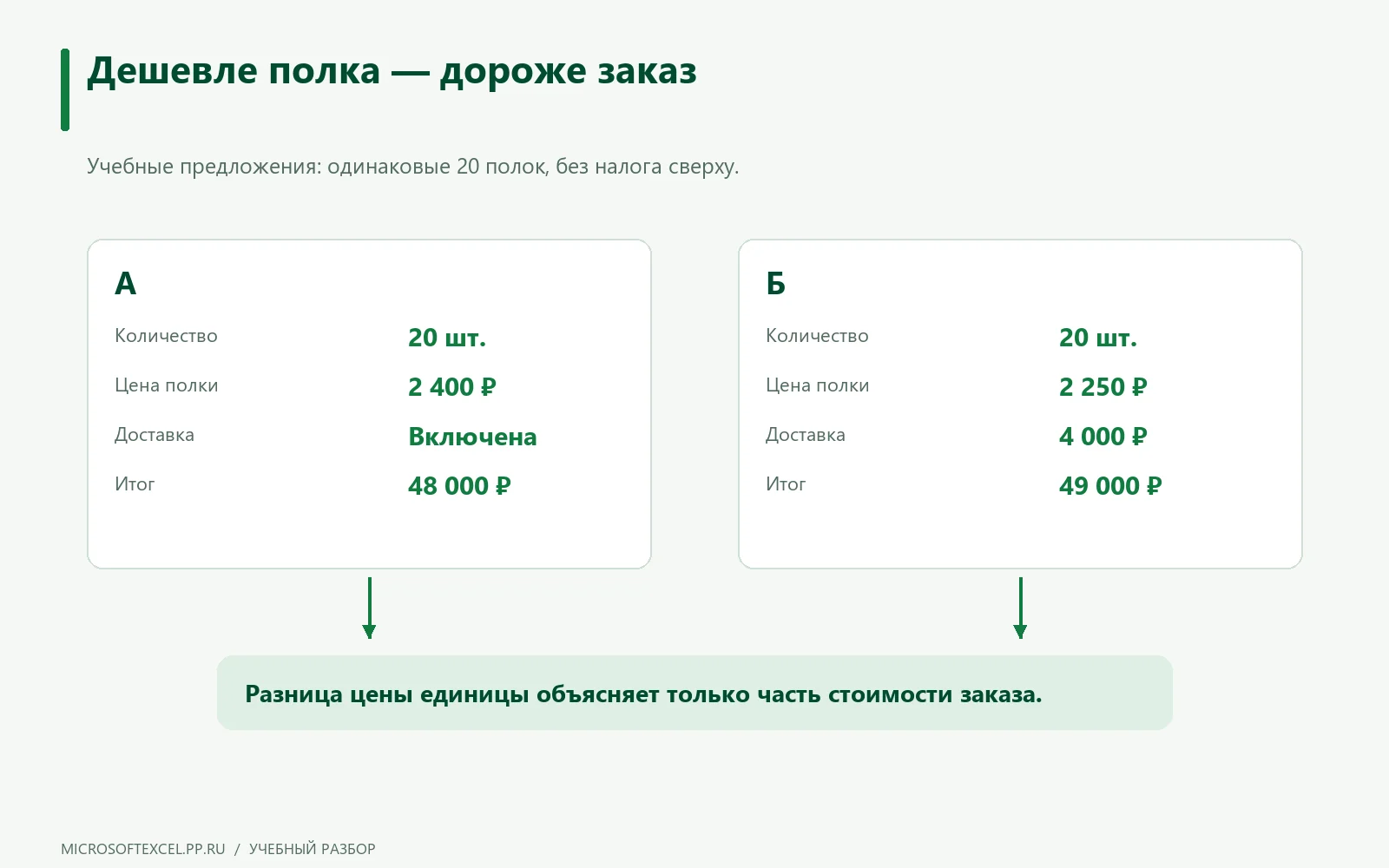

Два предложения на 20 полок: 48 000 рублей с доставкой и 49 000 рублей после её добавления.
Учебные предложения: одинаковые 20 полок, без налога сверху.
Данные к иллюстрации
ПредложениеКоличествоЦена полкиДоставкаИтог
А20 шт.2 400 ₽Включена48 000 ₽
Б20 шт.2 250 ₽4 000 ₽49 000 ₽

Разница цены единицы объясняет только часть стоимости заказа.

01

Какие строки включить в смету

Начните с результата проекта: что должно быть готово, в каком объёме и к какому сроку. Затем разложите результат на позиции, у которых можно проверить количество и цену. Для выставочного стенда это печать оформления, монтаж и доставка. Формулировка «подготовка под ключ» не объясняет состав суммы: расшифруйте её в комментарии или отдельных строках.

В каждой позиции укажите название, категорию, единицу измерения, количество и цену за единицу. Добавьте источник цены и дату предложения, если сравниваете поставщиков. Это позволит через неделю понять, какая сумма подтверждена, а какая пока служит ориентиром. Учебные цены в примере показывают структуру расчёта и не описывают рынок.

  • Одна позиция — один проверяемый объём.
  • Количество и цена хранятся числами, единица измерения — отдельно.
  • Доставка, подготовка и расходные материалы не должны теряться за общим итогом.
02

Как считать работы и материалы отдельно

Стоимость строки равна количеству, умноженному на цену. Для печати 12 м² по 850 ₽ получится 10 200 ₽; для восьми часов монтажа по 1 200 ₽ — 9 600 ₽. В сводке сгруппируйте строки так, чтобы видеть стоимость материалов, работ и дополнительных услуг. Названия категорий должны совпадать во всех строках.

Не объединяйте разные единицы в один показатель объёма: сумма квадратных метров и часов ничего не объясняет. Складывайте стоимость, а количество проверяйте внутри одинаковых позиций. Если подрядчик изменил только цену монтажа, отдельная строка покажет причину роста бюджета, не заставляя пересчитывать весь проект вручную.

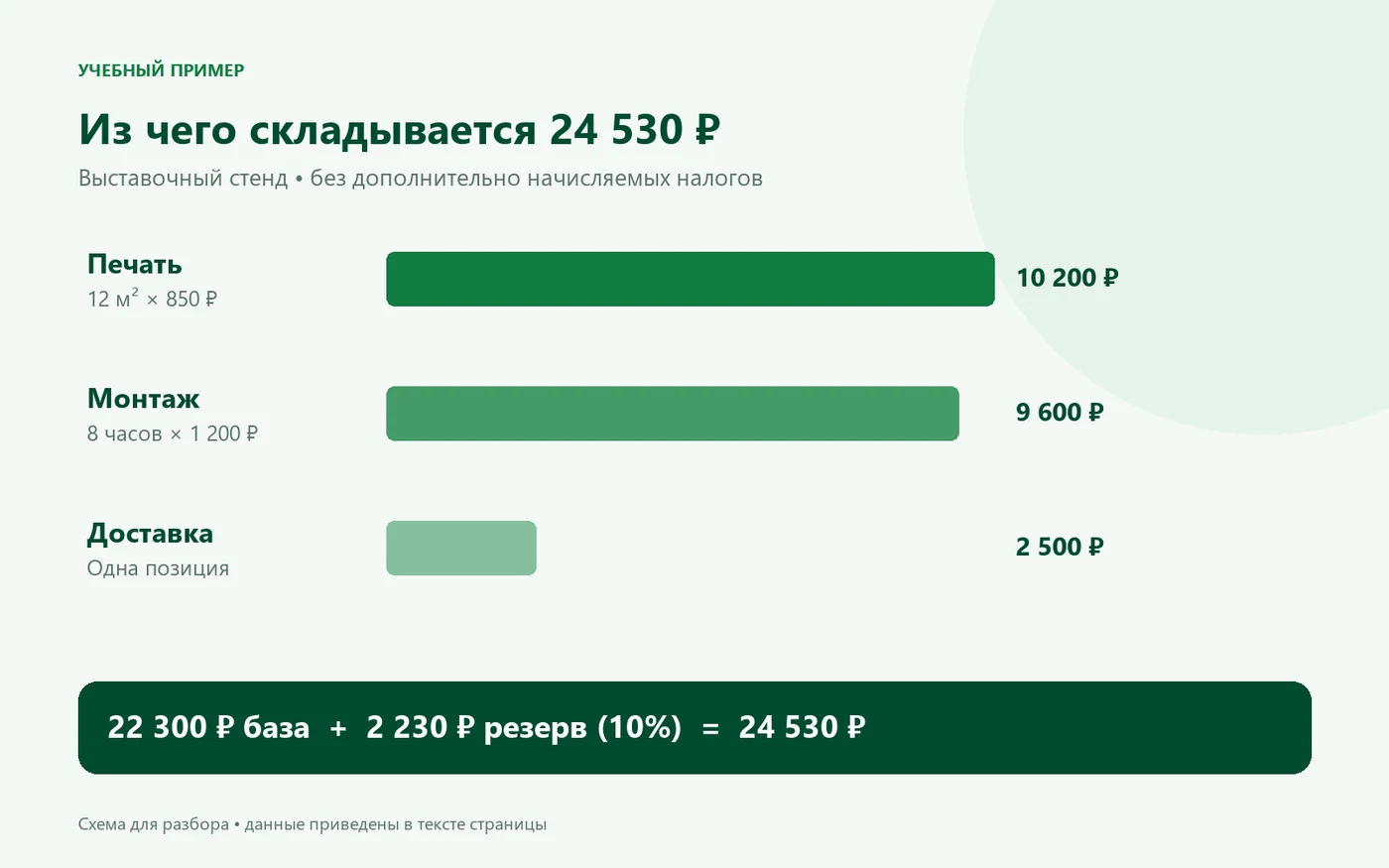

Печать 10 200, монтаж 9 600, доставка 2 500 и резерв 2 230 рублей
Печать 10 200, монтаж 9 600, доставка 2 500 и резерв 2 230 рублей
03

Как добавить резерв и избежать двойного счёта

Резерв отражает неопределённость, которую ещё нельзя разложить на конкретные закупки. Укажите и процент, и базу его расчёта. В учебной смете база составляет 22 300 ₽, резерв равен 10% от этой суммы, то есть 2 230 ₽. Общий ориентир — 24 530 ₽. Сам резерв ещё не означает, что эти деньги потрачены.

Проверьте, не включены ли транспортные или подготовительные расходы в цену подрядчика. Если они уже учтены, отдельная строка повторит затраты. Аналогично поступайте с налогом: цена с НДС, цена без НДС и начисление сверху требуют разных действий. Выбранный вариант должен быть виден рядом с результатом; налоговый режим нельзя определить по названию товара.

04

Как сравнить план и фактические расходы

Сохраните согласованную версию сметы до начала работ. Для факта заведите отдельные значения количества, цены и суммы, а также ссылку или номер подтверждающего документа. Отклонение считайте как факт минус план: положительная разница показывает перерасход. Не заменяйте плановые числа фактическими — иначе исчезнет исходная точка сравнения.

Разберите крупное отклонение на причины: изменился объём, подорожала единица или появилась новая работа. Для новых позиций отметьте основание согласования. Оставшийся резерв показывайте отдельно от экономии по конкретной строке. После завершения проекта получится полезная история расчёта для следующей задачи, а не только итоговая сумма.

Управление изменениями

Как согласовать дополнительную работу и сохранить исходную смету

Дополнительную работу удобнее проводить отдельным изменением, сохраняя исходный утверждённый итог. Допустим, после замера появилась необходимость перенести две розетки. Работа занимает три часа по 1 600 ₽: запрос на изменение составляет 4 800 ₽. Пока заказчик его не подтвердил, эта сумма находится в перечне ожидающих решений, а согласованная версия остаётся равной 86 000 ₽.

В журнале запишите постоянный номер изменения, причину, расчёт, дату и статус. В учебной строке ИЗМ-02 основание названо «Заметка замера З-02»; в рабочей книге рядом хранится действительная ссылка на свой документ. После подтверждения сохраните версию 2 с итогом 90 800 ₽ и датой согласования. Не стирайте версию 1: она нужна для объяснения разницы. Для каждого проекта ведите журнал в рабочей книге рядом с версиями сметы.

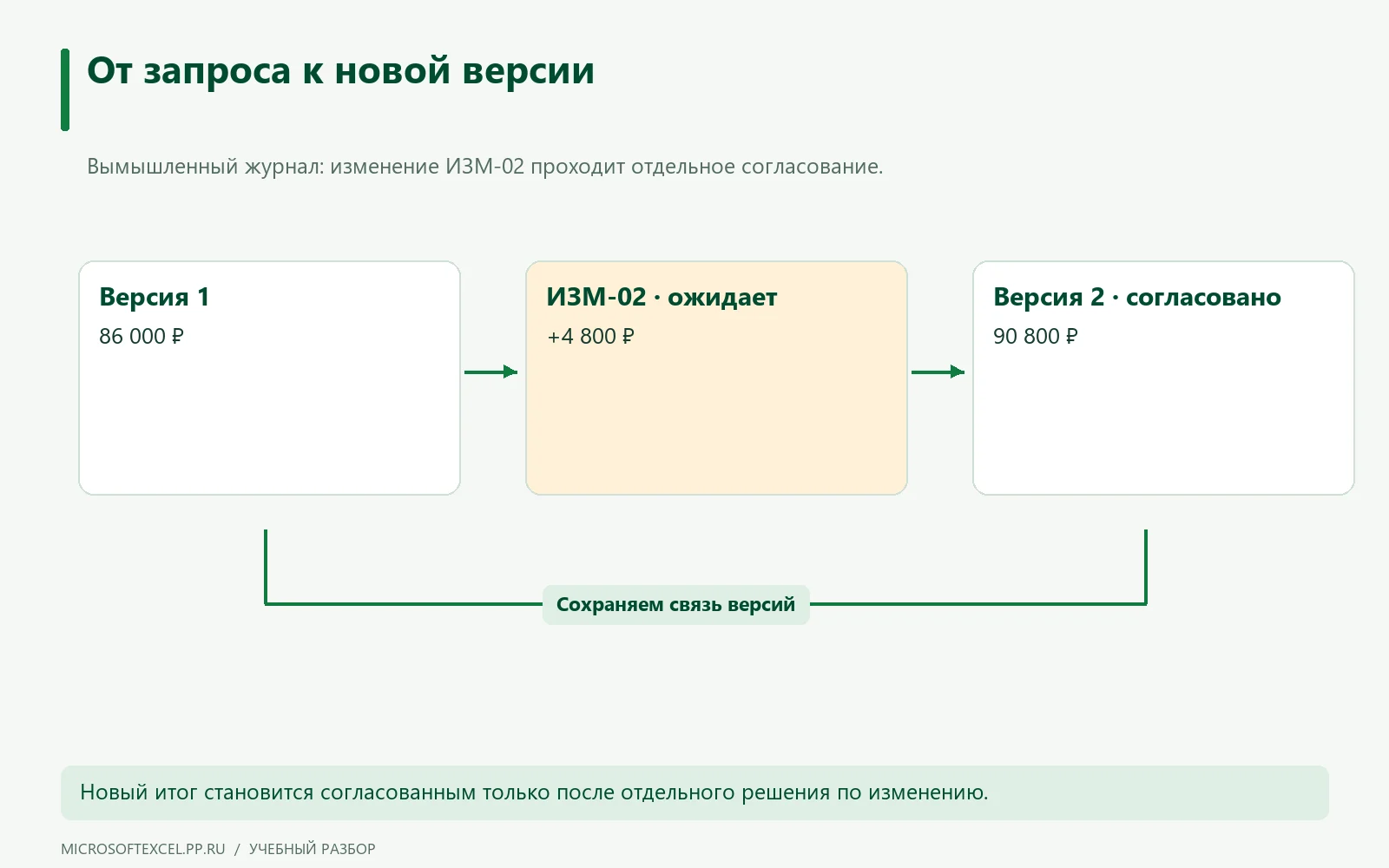

Переход от версии сметы на 86 000 рублей через согласование работы на 4 800 рублей к версии на 90 800 рублей.
Вымышленный журнал: изменение ИЗМ-02 проходит отдельное согласование.
Данные к иллюстрации
IDДатаОснованиеРасчётСтатусИтог версии
ИЗМ-0203.10.2026Заметка замера З-023 ч × 1 600 ₽ = 4 800 ₽Ожидает86 000 ₽
ИЗМ-0205.10.2026Подтверждение измененияДобавлено 4 800 ₽Согласовано90 800 ₽

Новый итог становится согласованным только после отдельного решения по изменению.

Учебный сценарий

Учебный проект: оформление выставочного стенда

В примере три позиции. Дополнительный налог сверху не начисляется, резерв считается от полной базы. Все суммы условные.

ПозицияОбъёмЦенаСумма
Печать оформления12 м²850 ₽10 200 ₽
Монтаж8 часов1 200 ₽9 600 ₽
Доставка1 услуга2 500 ₽2 500 ₽
База——22 300 ₽
Резерв10% базы—2 230 ₽
Итог с резервом——24 530 ₽

Проверка: 10 200 + 9 600 + 2 500 = 22 300 ₽; 22 300 × 1,10 = 24 530 ₽. При изменении количества печати сначала меняется её строка, затем база и резерв.

Скачать учебный пример XLSX

Пример с вымышленными данными. Формулы доступны для проверки в Excel.

Навигация по XLSX

Какие ячейки менять в скачанном шаблоне сметы

В файле universalnaya-smeta-example.xlsx исходные данные находятся на листе «Позиции». Количество меняется в C6:C8, цена — в D6:D8. Ячейки E6:E8 вычисляют стоимость строк, E10 суммирует базу, E12 считает сумму резерва, E13 показывает итог. В E11 вводится доля резерва: запись 10% соответствует числу 0,1.

Начните с копии файла, замените количество и цены для своего проекта, затем проверьте резерв. После этого откройте «Сводку»: она получает базу, резерв и итог по ссылкам с листа «Позиции». На листе «Инструкция» собраны те же действия для работы вне сайта. В исходном файле итог равен 24 530 ₽; после ваших изменений контроль проводится уже по новым числам. Синий цвет обозначает исходные значения, но не защищает формулы от случайной замены.

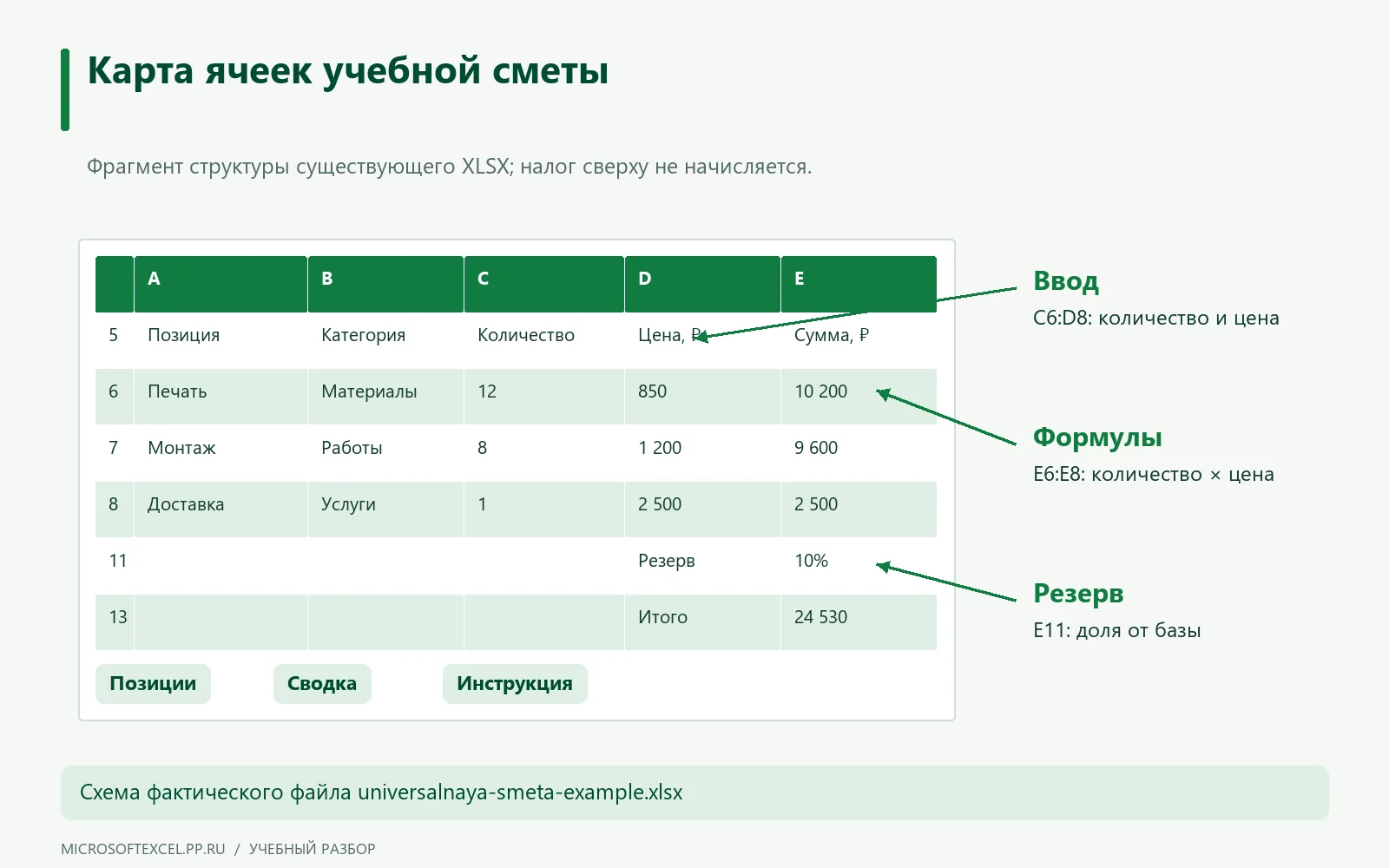

Поля количества C6:C8, цены D6:D8 и резерва E11 на листе Позиции учебной сметы.
Фрагмент структуры существующего XLSX; налог сверху не начисляется.
Данные к иллюстрации
ЧтоАдрес на листе «Позиции»Исходное значение или формула
КоличествоC6:C812; 8; 1
ЦенаD6:D8850; 1 200; 2 500 ₽
СтоимостьE6:E8Количество × цена
РезервE1110%
ИтогE1324 530 ₽

Меняйте исходные данные и проверяйте расчётные ячейки отдельно.

Вопросы и ответы

Вопросы о расчёте и согласовании сметы

То, что полезно знать перед началом работы.

Можно ли одной сметой учитывать товары и услуги?

Да, если у каждой позиции есть собственная единица, количество и цена. Отделите товары от работ и услуг с помощью категории, затем сложите их денежные итоги в общей сводке. Не складывайте сами объёмы: десять изделий и три часа не образуют осмысленного общего количества. Для комплексной услуги сохраните расшифровку состава, чтобы случайно не добавить включённый материал второй раз.

Как указать единицы измерения?

Храните единицу в отдельном столбце: штука, метр, квадратный метр, час или услуга. В количестве оставляйте только число, например 2,5, а не «2,5 часа». Договоритесь об одинаковом обозначении внутри проекта. Если поставщик продаёт упаковками, а расход считается поштучно, покажите коэффициент пересчёта и проверьте, что цена относится именно к выбранной единице.

От какой суммы считать резерв?

От той базы, которую вы явно согласовали. Это может быть весь проект или только неопределённые позиции; универсального процента для всех задач нет. В нашем примере резерв составляет 10% от 22 300 ₽. Не начисляйте его повторно на уже увеличенный итог. Когда появляется подтверждённый расход, перенесите его в конкретную позицию и обновите доступную часть резерва.

Как учитывать цену с НДС?

Если налог уже включён в предложение, второй раз прибавлять его к сумме нельзя. При цене без налога сначала уточните условия поставщика и применимый режим, затем явно выберите порядок расчёта. Для смешанных предложений сохраняйте пояснение по каждой позиции. Итог должен сообщать, содержит ли он налог и начислялось ли что-либо сверху; сама таблица не определяет налоговые обязанности сторон.

Как сравнить смету с фактическими расходами?

Оставьте исходный план и добавьте рядом факт с номером документа. Сравнивайте одинаковые позиции в одинаковом объёме: изменение количества полезно отделять от изменения цены. Новые работы заносите отдельными строками с пояснением согласования. Тогда общий перерасход можно объяснить конкретными решениями, а незатраченный резерв не будет ошибочно выглядеть как оплаченная закупка.

Перейдите от примера к своей задаче

Соберите стоимость проекта по позициям, которые можно проверить.

Попробовать
